我院组织开展了江西洪屏抽水蓄能电站上水库工程蓄水验收前现场检查
时间:2015-09-10 00:00
根据国家水电工程验收的有关规定以及江西省发展改革委《关于委托开展洪屏抽水蓄能电站工程蓄水验收工作的函》(赣发改能源〔2015〕528号)的要求,我院会同江西省发展改革委(能源局)并组织有关部门组成工程蓄水验收委员会,开展洪屏抽水蓄能电站工程蓄水验收工作。为做好上水库工程蓄水验收工作,我院组织专家组于2015年9月7日至10日,在工程现场进行检查及验收资料预评审工作。我院陈惠明副总工作为验收委员会主任委员参加本次活动。

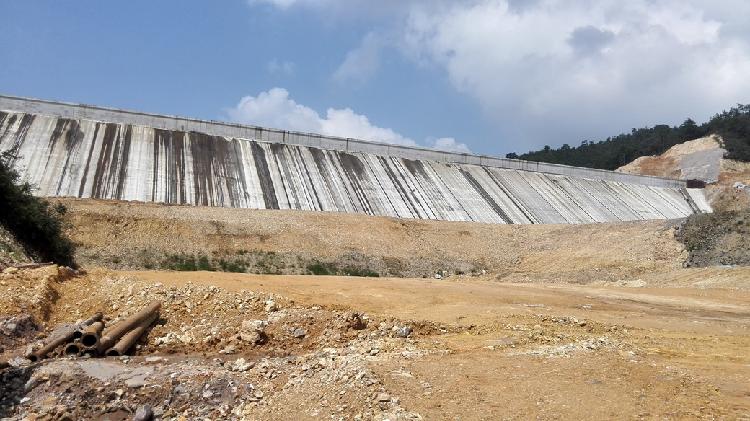

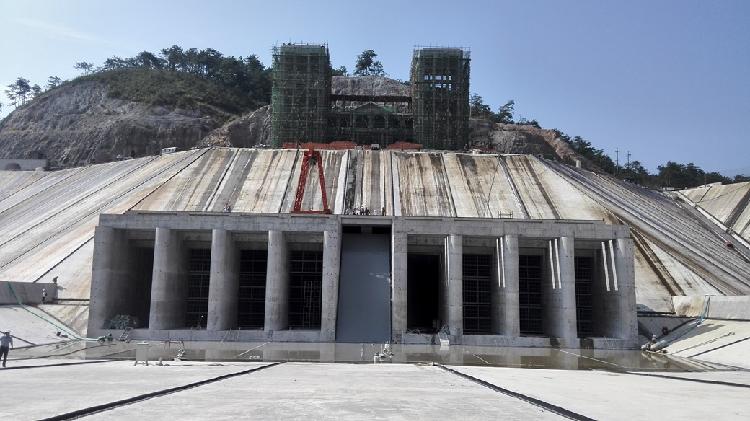

洪屏抽水蓄能电站上水库位于洪屏自然村,利用一四面环山的天然盆地形成,正常蓄水位733.00m,死水位716.00m,调节库容2031万m3,死库容541万m3;主坝位于狮子口垭口冲沟,为常态混凝土坝,坝顶高程737.50m,最大坝高42.5m、坝顶长度104.1m;西副坝和西南副坝为混凝土面板堆石坝,坝顶高程均为738.90m,西副坝最大坝高57.7m、坝顶长度367.5m,西南副坝最大坝高37.4m、坝顶长度311.2m;侧式进出水口位于主坝与西南副坝之间。上水库库盆防渗根据上水库渗透特性采用面板和帷幕灌浆为主、库底土工膜或粘土铺盖为辅的防渗体系。

洪屏抽水蓄能电站工程可行性研究报告于2008年5月通过审查。2010年3月,国家发展和改革委员会以发改能源〔2010〕454号文核准建设本电站。

电站筹建准备工程于2010年6月开工;上水库工程于2011年9月开工,计划于2015年10月蓄水。
