江西洪屏抽水蓄能电站下水库工程顺利通过蓄水验收
时间:2015-08-12 00:00
根据国家关于水电工程验收的有关规定、水电工程验收规程以及江西省发展改革委《关于委托开展洪屏抽水蓄能电站工程蓄水验收工作的函》(赣发改能源〔2015〕528号)的要求,水电水利规划设计总院(以下简称水电总院)会同江西省发展改革委(能源局)组织有关部门和单位,开展江西洪屏抽水蓄能电站工程蓄水验收工作。

根据验收工作安排,水电总院组织洪屏抽水蓄能电站工程蓄水验收专家组(以下简称验收专家组),于2015年7月10日至13日开展了工程蓄水验收前现场检查及验收资料预评审工作,就工程建设情况、蓄水规划和验收准备情况等进行了研究和讨论,提出了现场检查意见。建设单位组织参建单位对有关存在问题进行了整改和落实。2015年8月8日至9日,验收专家组在下水库工程蓄水验收会议前,开展了现场检查意见整改落实情况复查和技术预验收工作,对下水库工程蓄水验收所具备的条件进行了评审,并形成了验收专家组意见。

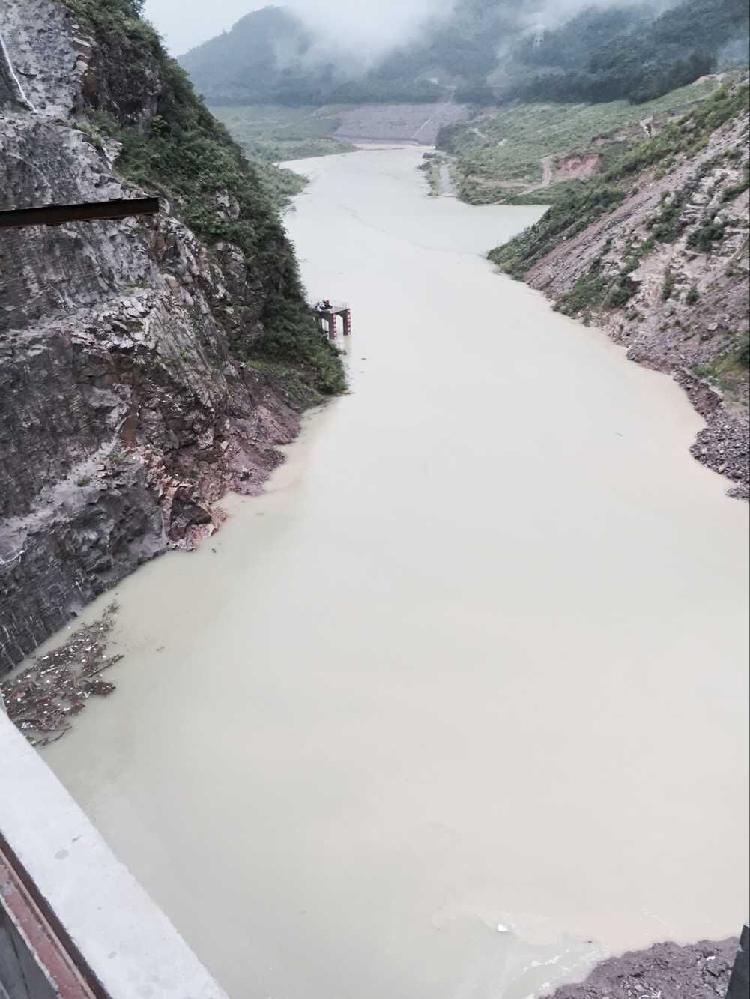

下水库工程蓄水验收会议于2015年8月10日在南昌召开。会议听取了工程建设、设计单位关于下水库工程建设和蓄水准备情况的汇报,江西省移民主管部门关于建设征地移民安置专项验收情况的汇报,中国水利水电建设工程咨询有限公司关于下水库工程蓄水安全鉴定主要结论的汇报,水电工程质量监督总站关于下水库工程蓄水阶段质量监督巡查情况的汇报以及验收专家组意见的汇报。与会各位委员和代表就下水库工程建设情况、蓄水验收条件等进行了讨论,对存在的问题进行了研究并提出了处理意见。经会议讨论审议,形成了《江西洪屏抽水蓄能电站下水库工程蓄水验收鉴定书》,验收委员会同意,洪屏抽水蓄能电站下水库工程于2015年8月初开始蓄水,至2016年3月,水位蓄水至169m;2016年4月~9月水位维持在169m左右;2016年10月后蓄水位逐步抬升至正常蓄水位181m。蓄水前,建设单位应将蓄水计划报告相关地方人民政府主管部门,提前做好相关准备工作。”

我院魏志远副总工作为主任委员主持了验收会议,施工部吴亚军主任工组织开展了专家组相关活动。

江西洪屏抽水蓄能电站位于江西省靖安县境内,距南昌直线距离65km。电站为周调节纯抽水蓄能电站,在电网中承担调峰、填谷、调频、调相和事故备用等任务,一期装机容量1200MW。枢纽建筑主要包括上水库、下水库、输水系统、地下厂房洞室群、地面开关站和地面中控楼等。

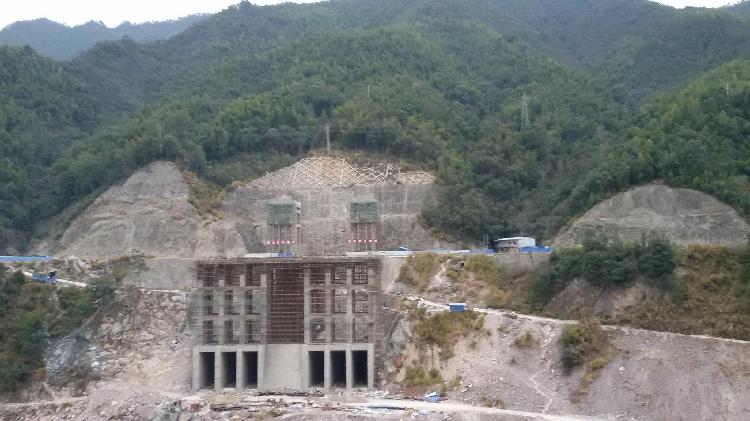

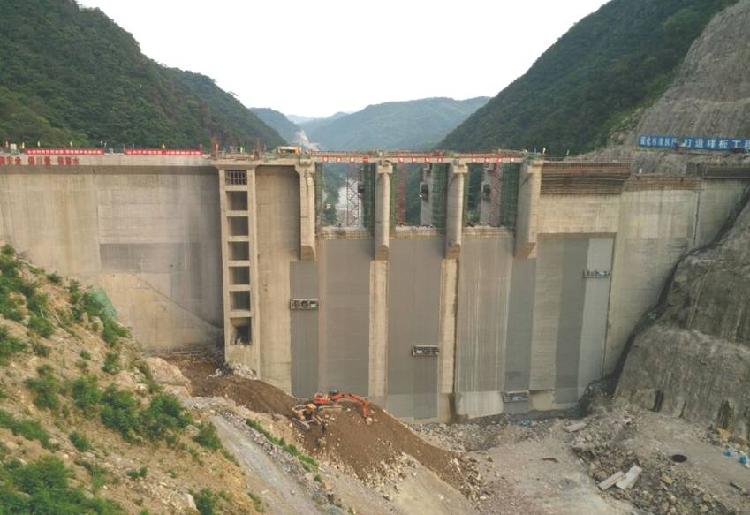

下水库位于潦河支流北潦河上游河谷的秀峰河上,正常蓄水位181.00m,死水位163.00m,调节库容3479万m3,死库容1789万m3;碾压混凝土重力坝位于丁坑口至岩背村之间河湾峡谷处,坝顶高程185.50m,最大坝高74.5m,坝顶长度181.25m,溢流坝段布置在河床中间,共设3孔,单孔净宽13.0m,堰顶高程169.5m,坝身放空管进口底板高程148m,管径2.5m;侧式进出水口位于大坝上游约3.8km处的左岸山坡。

洪屏抽水蓄能电站工程可行性研究报告于2008年5月通过审查。2010年3月,国家发展和改革委员会以发改能源〔2010〕454号文核准建设本电站。

电站筹建准备工程于2010年6月开工,2012年2月地下厂房主体工程开工,2011年10月下水库工程开工。下水库计划于2015年8月初下闸蓄水,电站计划于2016年5月首台机组发电。
