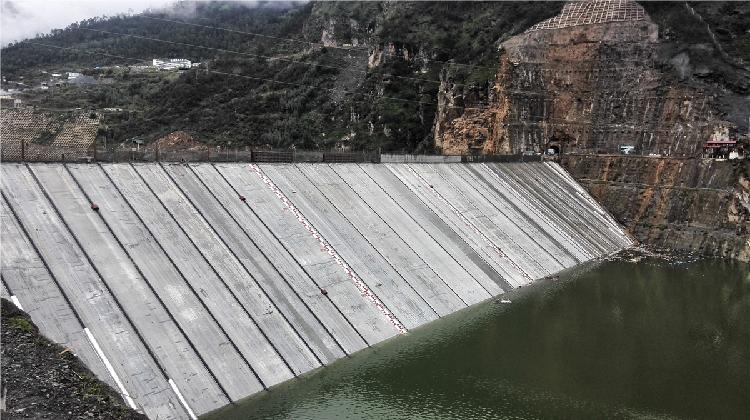

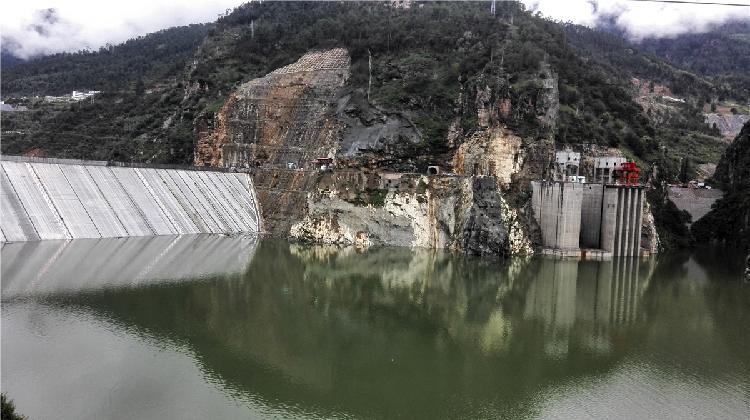

卡基娃水电站位于四川省凉山州木里县,工程开发任务为发电。电站装机容量45.24万kW(包括生态小机组1.24万kW),多年平均年发电量16.51亿kWh。水库正常蓄水位2850m,死水位2800m,调节库容2.806亿m3,具有年调节能力。电站采用混合式开发,枢纽建筑物主要包括面板堆石坝、左岸放空洞、左岸1号泄洪洞、右岸2号泄洪洞、右岸引水系统和尾部地面厂房等。面板堆石坝最大坝高171m,引水隧洞长6.36km。
工程于2008年6月开工,2014年7月大坝填筑至高程2852m,2014年10月完成二期面板施工。卡基娃水电站工程蓄水验收会议于2014年12月26日在成都召开。验收委员会同意,工程于2014年12月底开始导流洞下闸封堵、水库初期蓄水,初期蓄水位控制在2805m,待大坝完建、左岸放空洞改建、2号泄洪洞工作弧门支铰更换等完成,并通过安全鉴定后,逐步将水库水位从2805m蓄至2850m正常蓄水位。
2015年1月8日卡基娃电站导流洞下闸,至2015年2月底,水库蓄水至初期蓄水位2805m,此后基本维持在该水位运行,工程顺利完成第一阶段蓄水目标;2015年3月、7月,电站1号、2号机组陆续投产发电。目前大坝三期面板已完工,坝基及两岸帷幕灌浆已全部完成,2号泄洪洞已投入正常运行。
专家组综合考虑认为,综合工程形象面貌、大坝防洪要求、坝前左岸覆盖层边坡对工程蓄水安全的影响等情况,目前工程暂不具备水库抬升至正常蓄水位2850.00m的条件。建议通过试验性抬升水位,进一步监测和分析坝前左岸覆盖层边坡失稳、大坝渗漏等问题对工程蓄水安全的影响。试验性水位抬升宜控制住2825.00m以下。
待1号泄洪洞具备运行条件及试验性水位抬升取得初步成果,并经验收专家组确认后,水库水位可逐步抬升至正常蓄水位2850.00m。
